L’Acquedotto del “Pescara”, è un complesso sistema di manufatti e condotte che, assieme all’acquedotto dei “Sibillini”, alimenta la rete idropotabile delle provincie di Ascoli Piceno e Fermo, garantendo la fornitura di acqua potabile a circa 300 mila utenti con punte di 450 mila nel periodo estivo. Le sorgenti principali, che attraverso un susseguirsi di gallerie, ponti e tubazioni interrate alimentano la linea acquedottistica principale del Pescara realizzata negli anni ’50, sono ubicate in località “Capodacqua” e “Pescara del Tronto”
In occasione degli eventi sismici del 2016 e del 2017, alcuni tratti della condotta principale sono andati distrutti e l’intero sistema acquedottistico, a causa di smottamenti e frane, ha rischiato il collasso. Oltre ciò, la mancanza di energia elettrica e l’impraticabilità delle strade, hanno reso inutilizzabile la sorgente principale di “Capodacqua” a causa del totale blocco dell’impianto di sollevamento indispensabile al suo utilizzo.
A seguito di quanto accaduto, la CIIP spa ha progettato ed avviato la realizzazione del PRIMO ACQUEDOTTO ANTISISMICO D’ITALIA che prevede la posa in opera di una nuova tubazione in acciaio del diametro di 900 mm che, partendo dalla sorgente di “Capodacqua”, si collegherà alla condotta esistente in località Borgo di Arquata.
Con la realizzazione della nuova condotta di adduzione, sarà possibile immettere in rete l’acqua prelevata dalla sorgente di “Capodacqua” senza ricorrere all’utilizzo del citato impianto di sollevamento ed inoltre, ambedue le condotte di adduzione, la nuova e quella esistente realizzata negli anni 50, saranno in grado di trasportare l’intera quantità d’acqua prelevata dalle due sorgenti.
In tal modo, anche se una delle due tubazioni dovesse essere messa fuori esercizio a causa di manutenzioni programmate o rotture improvvise, l’altra condotta potrà soddisfare le necessità idriche dell’intero “Acquedotto del Pescara”.
PER SEGUIRE I LAVORI VAI ALLA TIMELINE CHE TROVI DI SEGUITO
Progettazione
Validazione
Appalto
Esecuzione
Collaudo
In data odierna è stata effettuata la consegna parziale dei lavori al Raggruppamento Temporaneo di Imprese, aggiudicatario dell’appalto, composto dalle seguenti ditte:
– L.S.I. LAVORI STRADALI ED IDRAULICI S.R.L. con sede legale a Lagonegro (PZ) in via degli Eucalipti n. 11/C, capogruppo e mandataria del costituito R.T.I.
– CONPAT S.C.A.R.L. con sede legale a Roma in Viale Giulio Cesare n. 71, mandante
– 3B IMMOBILIARE S.R.L., con sede a Castronuovo di Sant’Andrea (PZ) in Viale della Libertà n. 14, mandante
– BLU APPALTI S.R.L. con sede a Montorio al Vomano (TE) in Contrada Tappone s.n.c., designata dal Consorzio CONPAT quale ditta esecutrice
– TADDEI S.P.A. con sede a Roma in Viale Mazzini 121, designata dal Consorzio CONPAT quale ditta esecutrice
CAPODACQUA – VASCA BASSA – 👇 Siamo qui
La ditta Blu Appalti, sta allestendo la pista e l’area di cantiere dove dovrà essere realizzata la cosiddetta “Vasca bassa” dalla quale partirà la nuova condotta.
GRISCIANO – ACCESSO NUOVA GALLERIA – 👇 Siamo qui
La ditta L.S.I. sta realizzando la pista per raggiungere il punto dal quale inizieranno i lavori di costruzione della nuova galleria della lunghezza di circa 4.300 metri. Sono in arrivo i primi materiali per la realizzazione dei micropali e della paratia tirantata che consentiranno di stabilizzare il fronte di attacco della galleria.
CAPODACQUA – PONTE PROVVISORIO – 👇 Siamo qui
La Blu Appalti ha iniziato la realizzazione del ponte provvisorio sul fosso Castellana, indispensabile per far arrivare i mezzi d’opera ed i materiali fino al punto nel quale verranno realizzate la vasca bassa ed il primo tratto della nuova condotta.
CAPODACQUA – VASCA BASSA – 👇 Siamo qui
La ditta Blu Appalti, sta realizzando i primi lavori di sbancamento terra per la realizzazione della “Vasca bassa” e dei pozzetti di collegamento tra le condotte in uscita dalla sorgente di Capodacqua e la nuova tubazione da realizzare
GRISCIANO – FRONTE DI ATTACCO NUOVA GALLERIA – 👇 Siamo qui
La ditta L.S.I. ha realizzato i primi sbancamenti ed ha iniziato la trivellazione dei micropali per predisporre il fronte di attacco della nuova galleria. Da questo punto inizieranno i lavori di costruzione della galleria, della lunghezza di circa 4.300 metri, che verrà realizzata con metodo meccanico utilizzando una TBM (Tunnel Boring Machine)
BORGO DI ARQUATA – FRONTE DI ATTACCO NUOVA GALLERIA – 👇 Siamo qui
La ditta L.S.I. ha effettuato gli scavi di sbancamento e sta predisponendo l’armatura per la stabilizzazione del fronte dal quale inizierà la costruzione della “Galleria Borgo”, della lunghezza di circa 300 metri, che verrà realizzata con metodo tradizionale utilizzando demolitori ed esplosivi
In data odierna si è proceduto ad effettuare la consegna definitiva dei lavori che dovranno concludersi entro la data del 28 Luglio 2026
CAPODACQUA – PONTE PROVVISORIO – 👇 Siamo qui
Sono in corso di realizzazione i materassi sui quali verrà poggiato il nuovo ponte provvisorio per il transito dei mezzi di cantiere e per il trasporto dei materiali
CAPODACQUA – VASCA BASSA – 👇 Siamo qui
Seguitano i lavori di sbancamento terra per la realizzazione della “Vasca bassa”, dei nuovi pozzetti e per la posa in opera della nuova tubazione
GRISCIANO – FRONTE DI ATTACCO NUOVA GALLERIA – 👇 Siamo qui
Procedono i lavori di trivellazione e realizzazione dei micropali per predisporre il fronte di attacco della nuova galleria. Da questo punto inizieranno i lavori di costruzione della galleria, della lunghezza di circa 4.300 metri, che verrà realizzata con metodo meccanico utilizzando una TBM (Tunnel Boring Machine)
BORGO DI ARQUATA – FRONTE DI ATTACCO NUOVA GALLERIA – 👇 Siamo qui
Dopo aver completato la stabilizzazione del fronte di attacco, la ditta L.S.I., in data 3 Maggio, ha posizionato la prima centina ed ha iniziato i lavori di demolizione per la realizzazione della galleria
CAPODACQUA – PONTE PROVVISORIO – 👇 Siamo qui
Sono stati depositati in cantiere gli elementi dei tubi ARMCO per la realizzazione del ponte provvisorio necessario per il transito dei mezzi di cantiere e per il trasporto dei materiali
CAPODACQUA – VASCA BASSA – 👇 Siamo qui
Proseguono i lavori di movimento terra per la realizzazione della “Vasca bassa”, dei nuovi pozzetti e per la posa in opera della nuova tubazione
CAPODACQUA – TRACCIAMENTO CONDOTTE 👇 Siamo qui

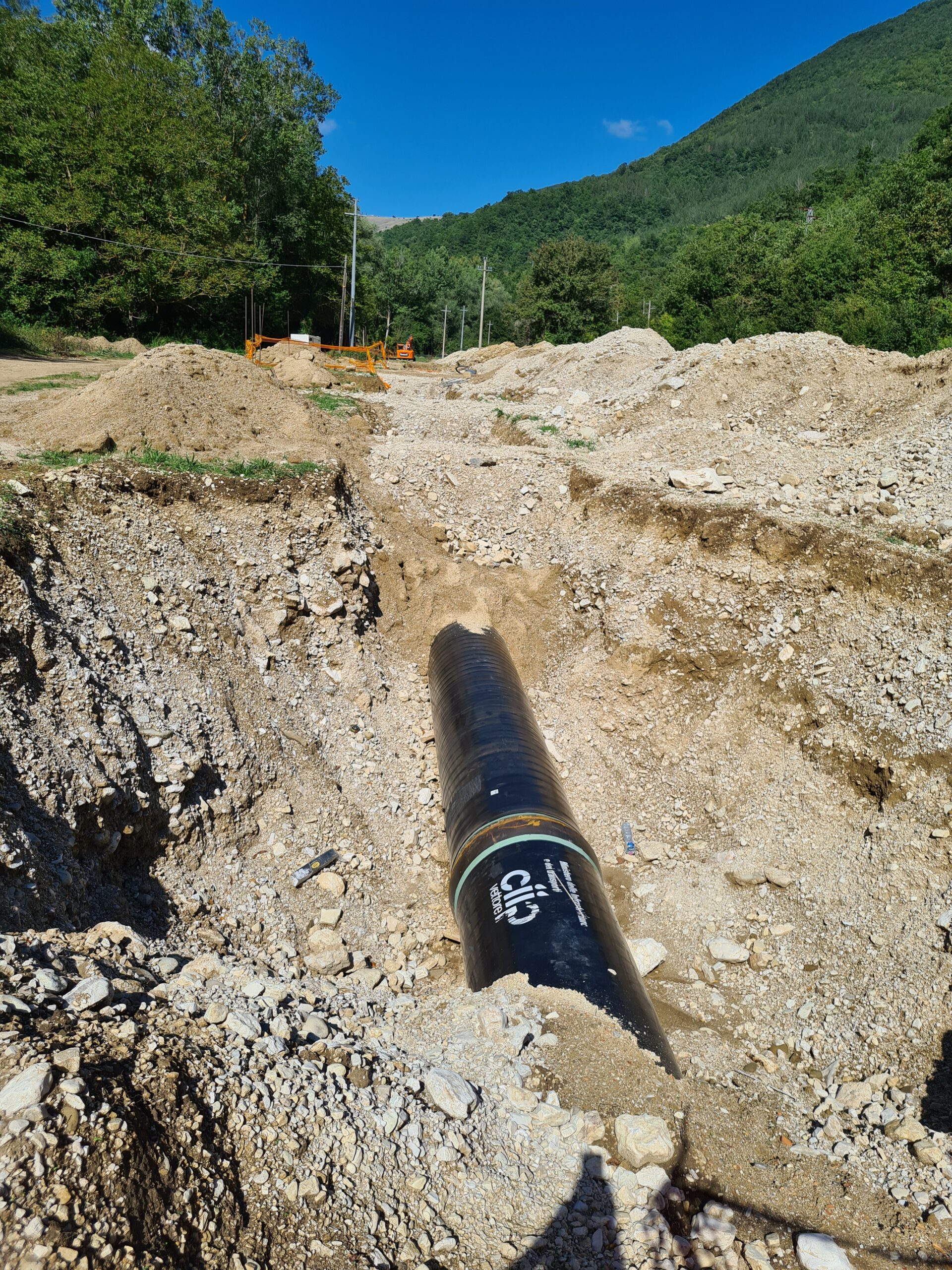

Hanno avuto inizio le operazioni di tracciamento della condotta con predisposizione delle piste necessarie alla posa in opera della nuova tubazione
GRISCIANO – FRONTE DI ATTACCO NUOVA GALLERIA – 👇 Siamo qui
Continua lo sbancamento per la predisposizione del fronte di attacco della nuova galleria, della lunghezza di circa 4.300 metri, che verrà realizzata con metodo meccanico utilizzando una TBM (Tunnel Boring Machine)
GRISCIANO – CAMPO BASE – 👇 Siamo qui
Sono iniziati gli scavi per la realizzazione del campo base dove verranno posizionati gli uffici di cantiere e dove verranno stoccati i materiali per la realizzazione dei lavori
BORGO DI ARQUATA – NUOVA GALLERIA – 👇 Siamo qui
Continuano i lavori di demolizione e di posa in opera delle centine per la realizzazione della galleria
CAPODACQUA – VASCA BASSA – 👇 Siamo qui
Proseguono i lavori di movimento terra per la realizzazione della “Vasca bassa”, dei nuovi pozzetti e per la posa in opera della nuova tubazione
CAPODACQUA – TRACCIAMENTO CONDOTTE 👇 Siamo qui 👇 e qui
Va avanti il tracciamento della condotta con predisposizione delle piste necessarie alla posa in opera della nuova tubazione
GRISCIANO – FRONTE DI ATTACCO NUOVA GALLERIA – 👇 Siamo qui
La realizzazione dei micropali e delle opere di sostegno del fronte di attacco della galleria, proseguono.
GRISCIANO – CAMPO BASE – 👇 Siamo qui
Sta prendendo forma il piazzale del campo base dove verranno posizionati gli uffici di cantiere e dove verranno stoccati i materiali per la realizzazione dei lavori
BORGO DI ARQUATA – NUOVA GALLERIA – 👇 Siamo qui

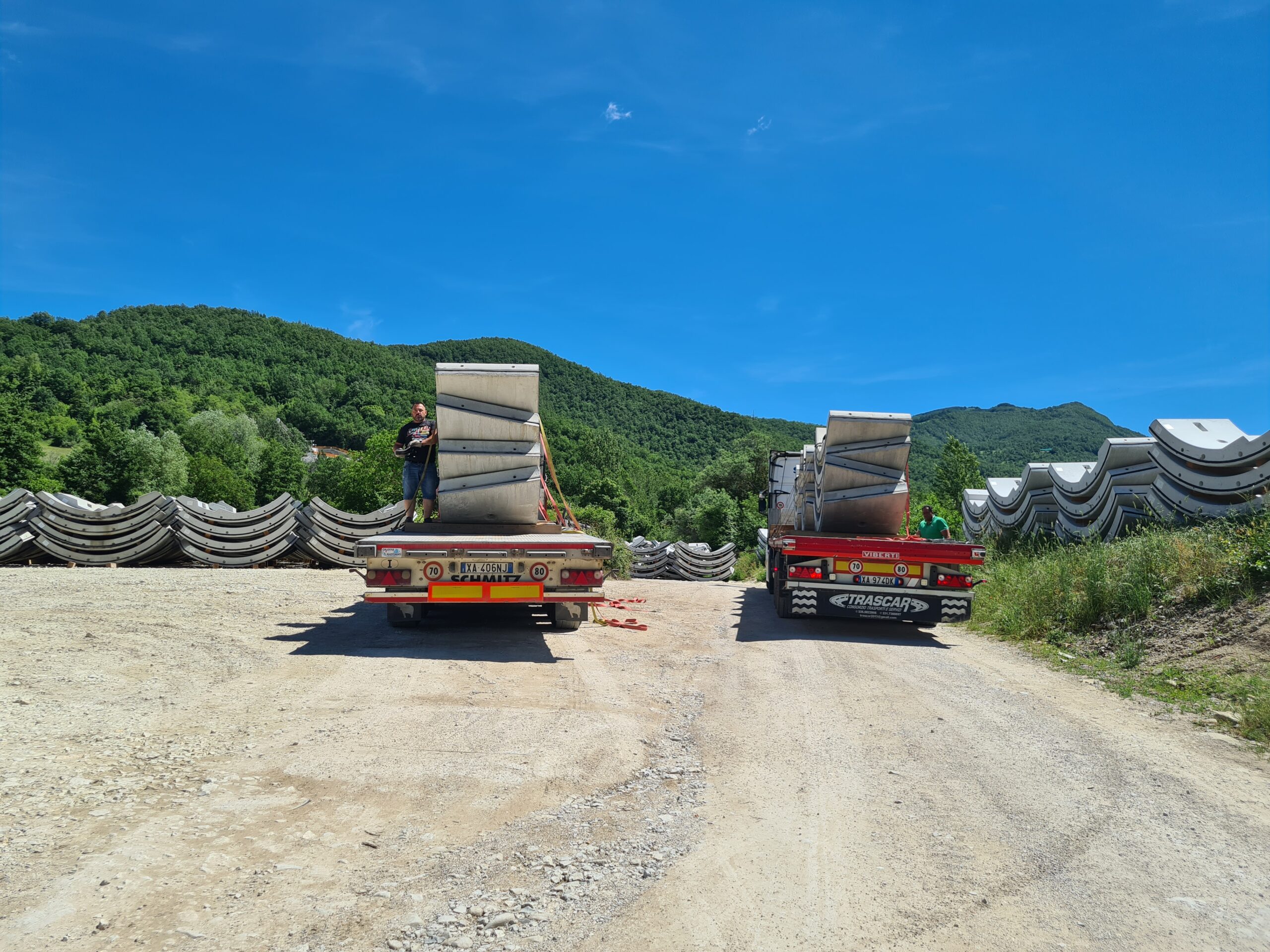

Sono stati approntati i primi 35 metri di galleria. Continuano i lavori di perforazione e di consolidamento della parte scavata mediante la posa in opera delle centine e l’applicazione del rivestimento protettivo tipo spritz-beton
CAPODACQUA – VASCA BASSA – 👇 Siamo qui
Sono in fase di ultimazione i lavori indispensabili per poter accedere all’area di cantiere con i mezzi pesanti
GRISCIANO – TRACCIAMENTO CONDOTTE 👇 Siamo qui
E’ stata predisposta la pista necessaria alla posa in opera della nuova tubazione in prossimità dell’attraversamento del fiume Tronto
GRISCIANO – FRONTE DI ATTACCO NUOVA GALLERIA – 👇 Siamo qui
E’ in fase di ultimazione la realizzazione dei micropali.
GRISCIANO – CAMPO BASE – 👇 Siamo qui
E’ quasi ultimata la realizzazione del piazzale dove verranno posizionati gli uffici e dove verranno stoccati i materiali

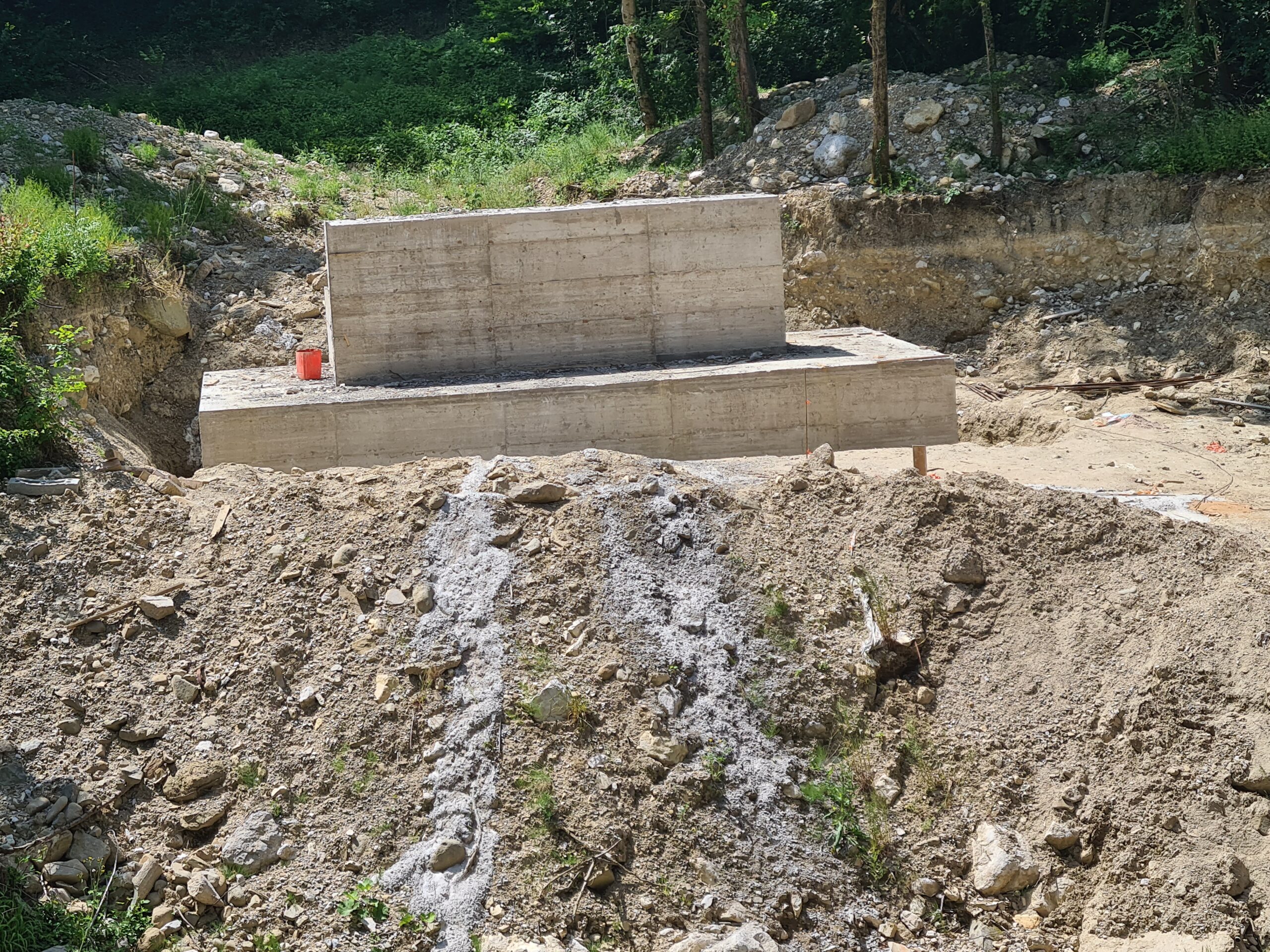

TRISUNGO – ATTRAVERSAMENTO TRONTO NORD – 👇 Siamo qui
Sono iniziati i lavori di pulizia dell’area dalla quale si darà inizio alla realizzazione del ponte per l’attraversamento del Tronto
BORGO DI ARQUATA – NUOVA GALLERIA – 👇 Siamo qui
Continuano i lavori di perforazione e di primo consolidamento della parte schttps://maps.app.goo.gl/xk5EAFwkZzSCpwyT6avata ed è stato installato l’impianto di aerazione forzata
CAPODACQUA – PONTE PROVVISORIO – 👇 Siamo qui
E’ in corso la posa in opera della tubazione ARMCO, del diametro di 5 metri, che permetterà la realizzazione del ponte provvisorio per il transito dei mezzi di cantiere e per il trasporto dei materiali
GRISCIANO – TRACCIAMENTO CONDOTTE – 👇 Siamo qui
E’ stata predisposta la pista, che dalla Salaria arriva fino al fiume Tronto, lungo la quale verrà posta in opera la nuova tubazione

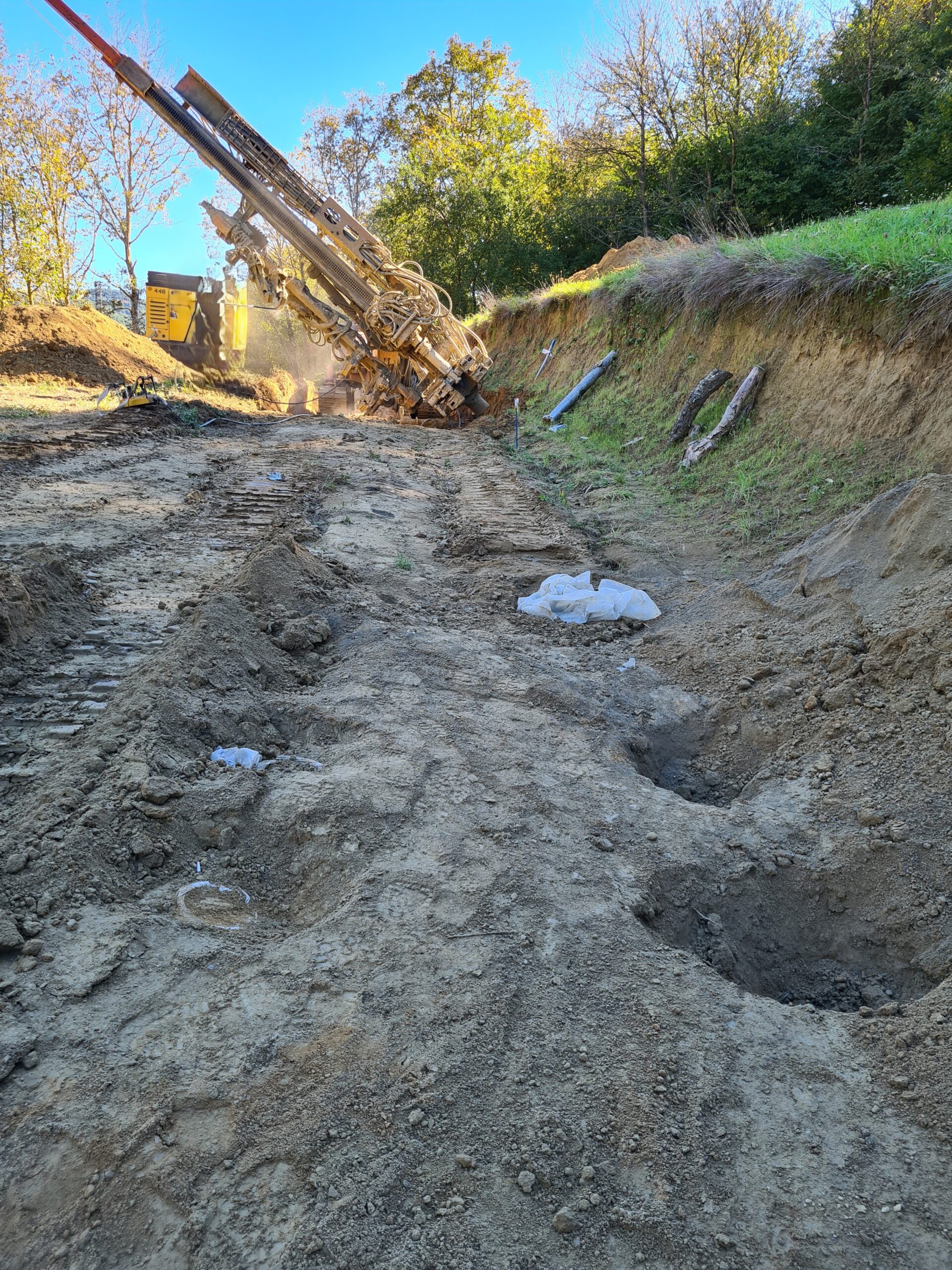

GRISCIANO – FRONTE DI ATTACCO NUOVA GALLERIA – 👇 Siamo qui
E’ stata ultimata la realizzazione dei micropali e si sta predisponendo tutto il necessario per procedere con il getto della trave di collegamento
GRISCIANO – CAMPO BASE – 👇 Siamo qui
E’ stata ultimata la realizzazione della parte principale del piazzale dove, a breve, verranno posizionate le strutture adibite ad ufficio
BORGO DI ARQUATA – NUOVA GALLERIA – 👇 Siamo qui

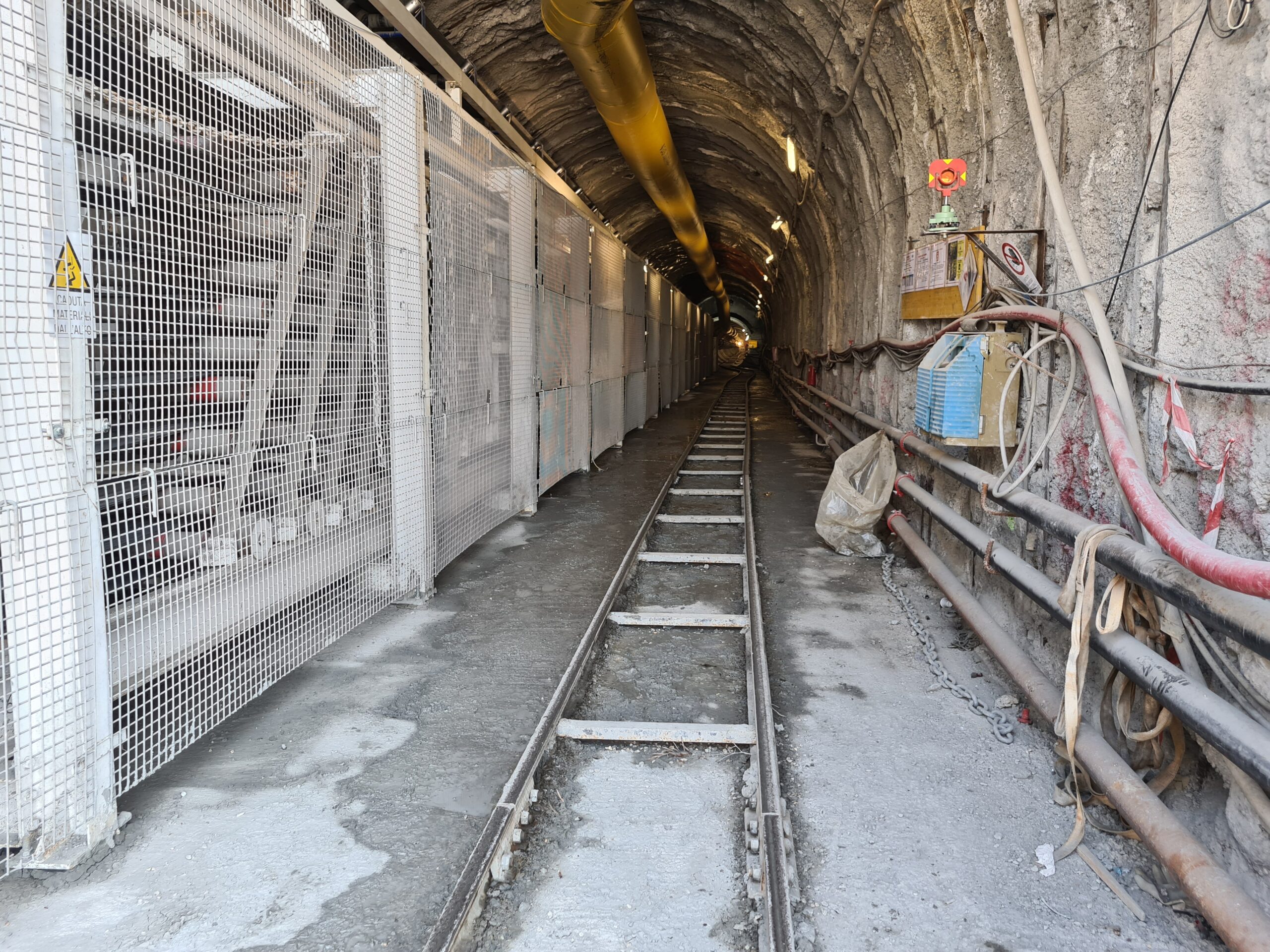

Sono stati perforati e consolidati i primi 70 metri di galleria
CAPODACQUA – PONTE PROVVISORIO – 👇 Siamo qui
E’ stata ultimata la posa in opera della tubazione ARMCO del diametro di 5 metri ed è in corso il rinterro della stessa per poi realizzare la strada provvisoria per il transito dei mezzi di cantiere e per il trasporto dei materiali
GRISCIANO – TRACCIAMENTO CONDOTTE – 👇 Siamo qui
E’ stata realizzata la pista fino al fiume Tronto nel punto in cui verrà realizzato l’attraversamento aereo dello stesso
GRISCIANO – FRONTE DI ATTACCO NUOVA GALLERIA – 👇 Siamo qui
E’ in fase di ultimazione la realizzazione della trave di collegamento dei micropali
GRISCIANO – CAMPO BASE – 👇 Siamo qui
E’ stata ultimata la realizzazione della parte principale del piazzale dove, a breve, verranno posizionate le strutture adibite ad ufficio
BORGO DI ARQUATA – USCITA NUOVA GALLERIA – 👇 Siamo qui

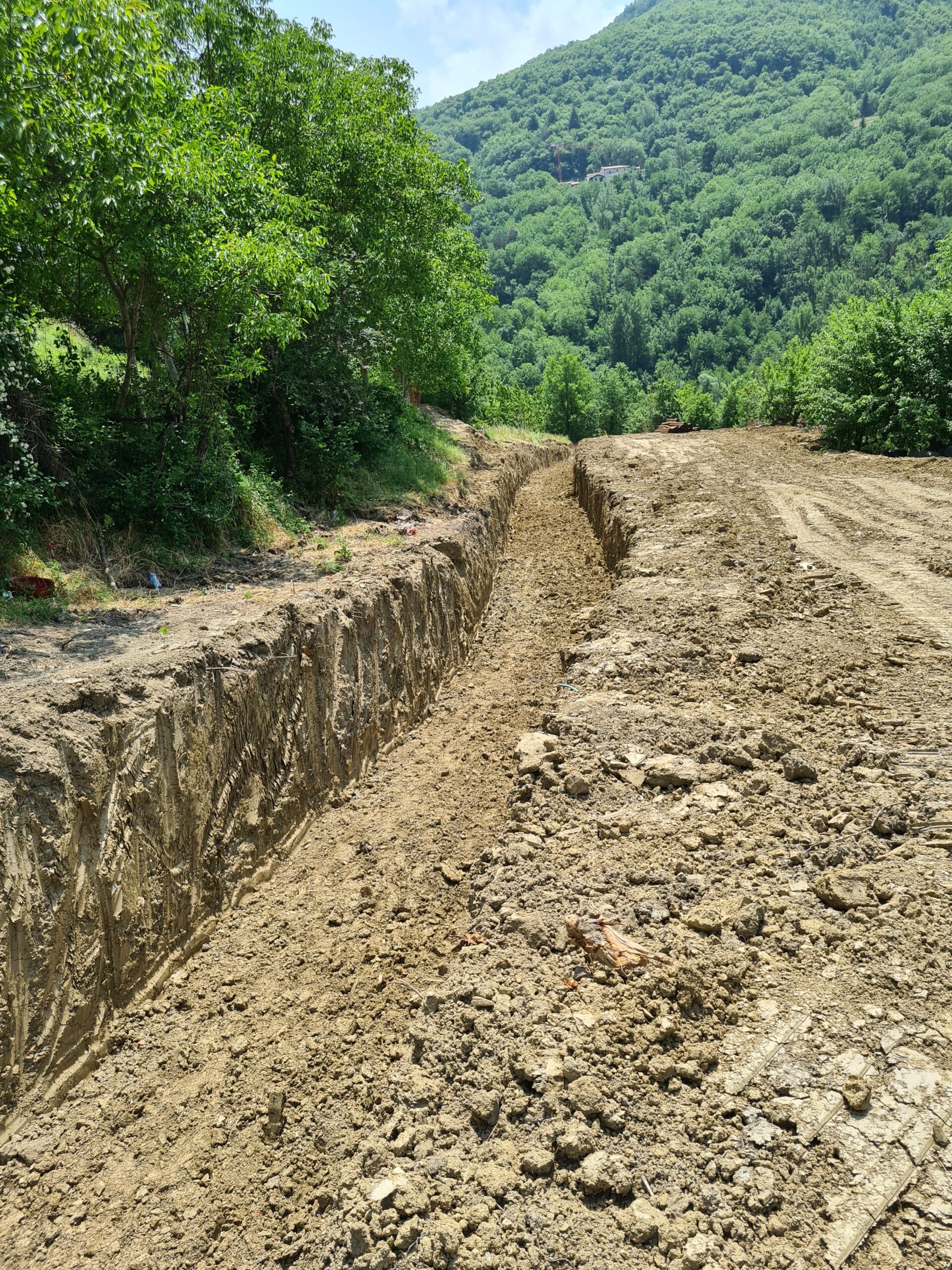

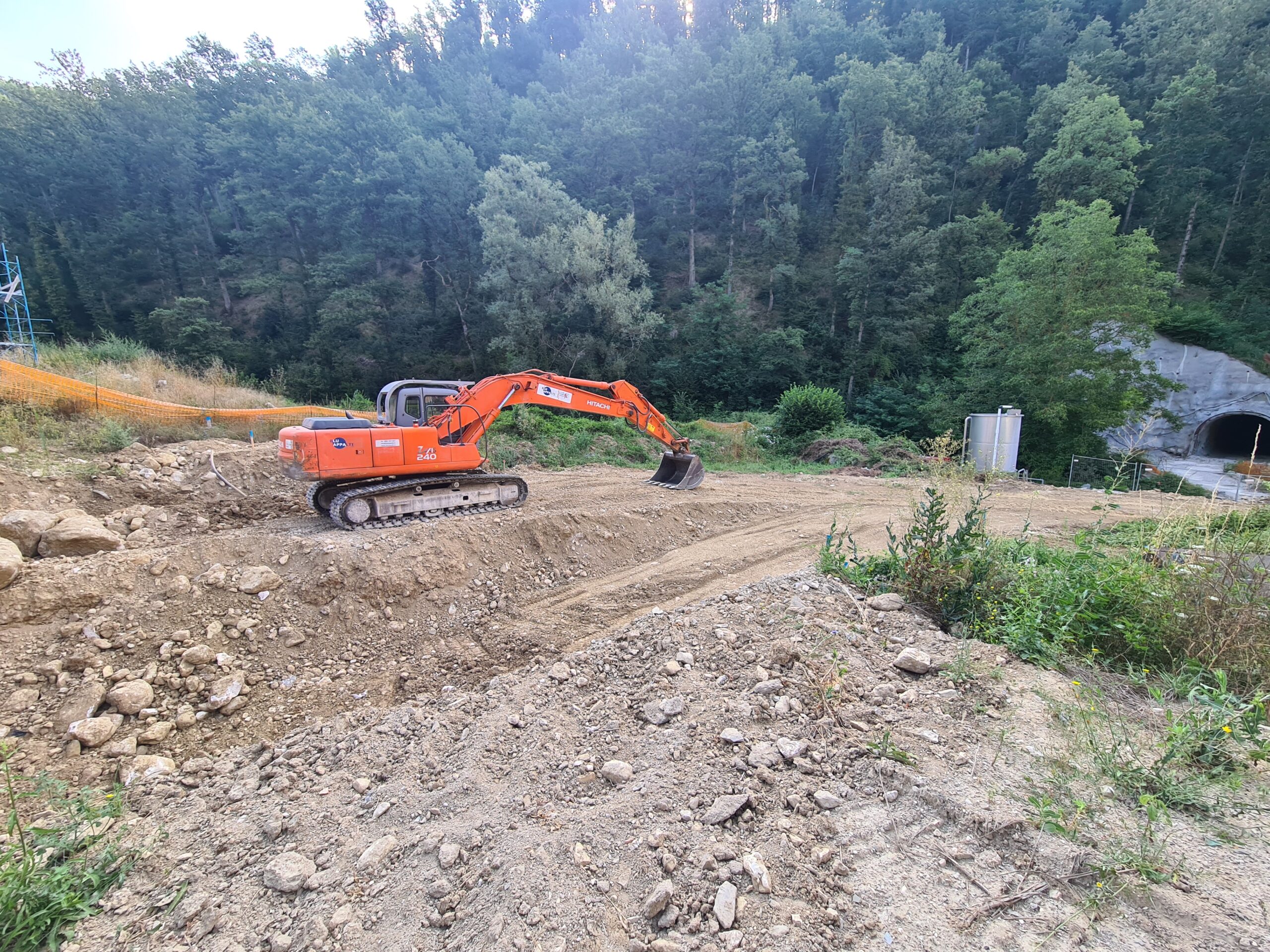

E’ stato iniziato lo scavo per predisporre il fronte di uscita della galleria
BORGO DI ARQUATA – NUOVA GALLERIA – 👇 Siamo qui

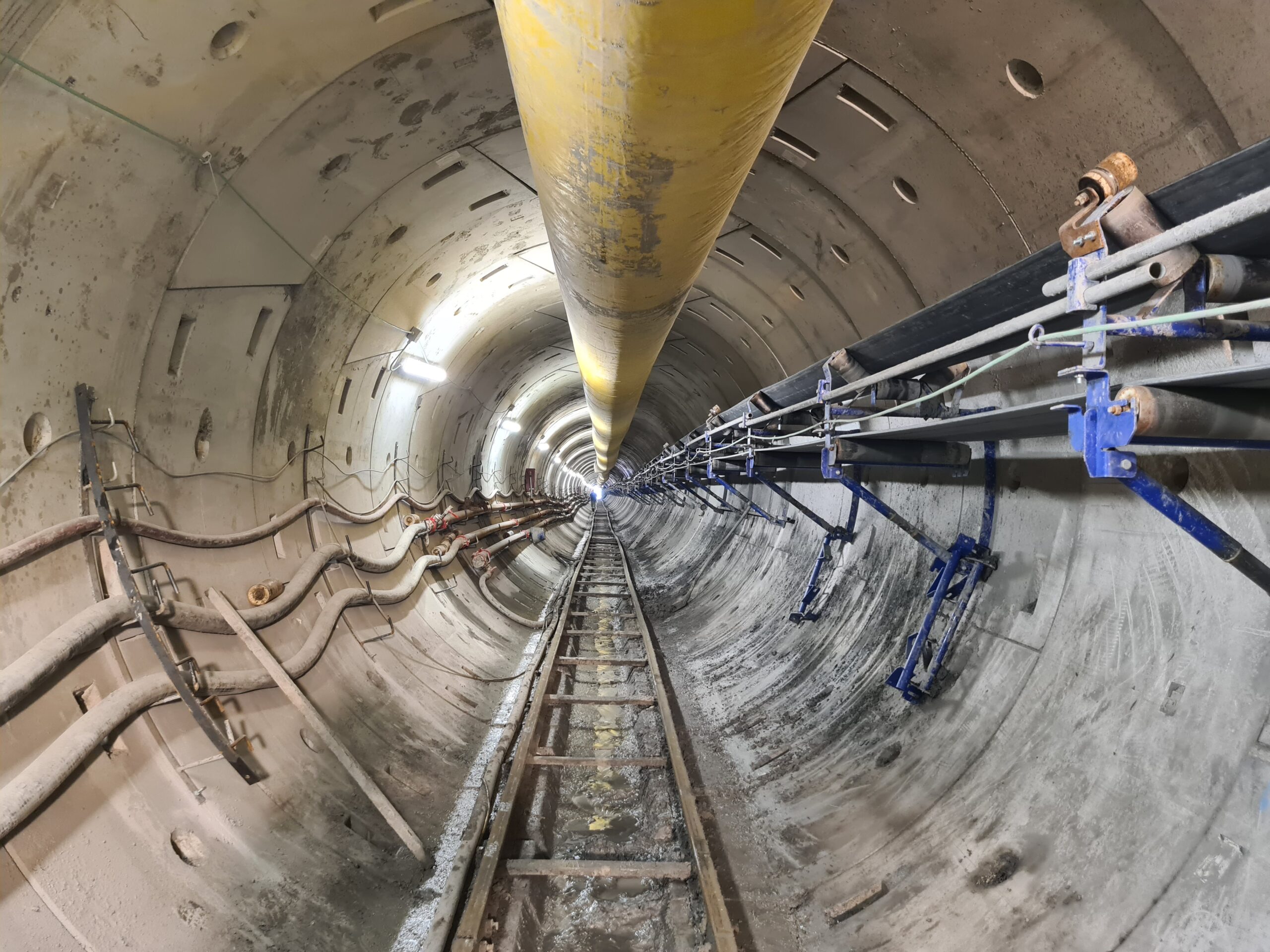

Sono stati perforati e consolidati i primi 96 metri di galleria
CAPODACQUA – PONTE PROVVISORIO – 👇 Siamo qui
E’ stata ultimata la realizzazione del fondo stradale del ponte provvisorio sul quale transiteranno i mezzi di cantiere
GRISCIANO – ATTRAVERSAMENTO TRONTO SUD – 👇 Siamo qui

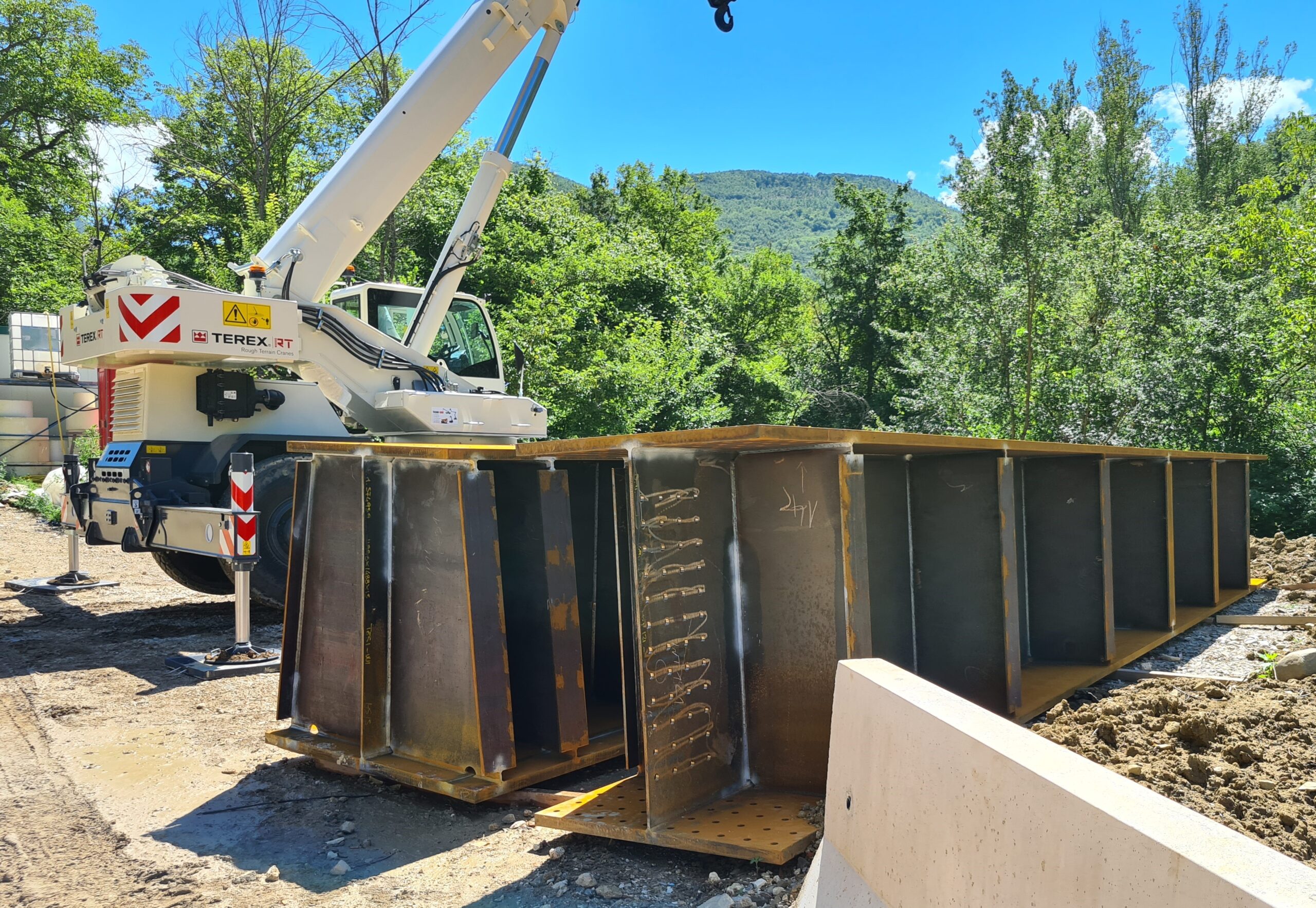

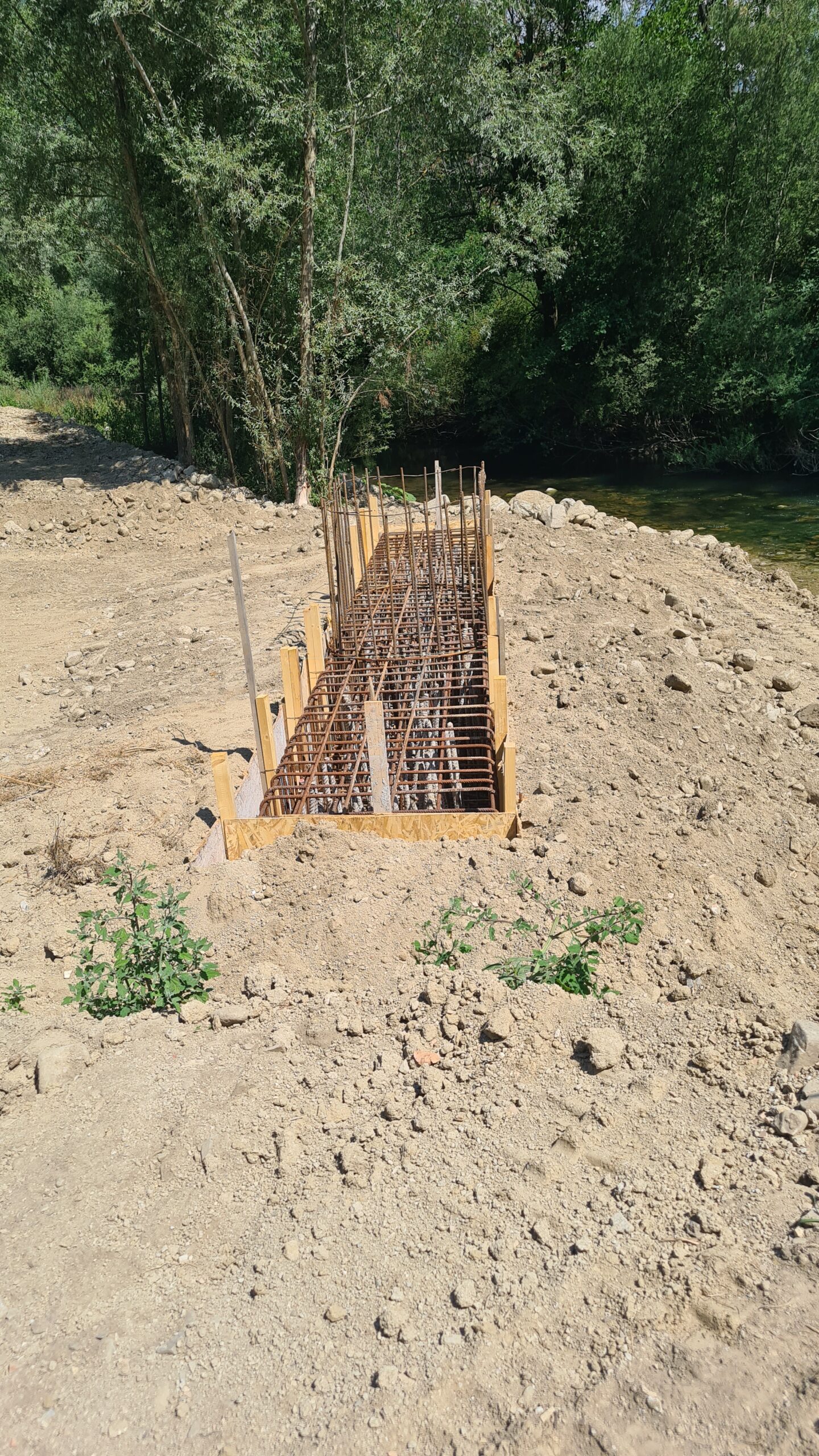

Hanno avuto inizio le lavorazioni per realizzare l’attraversamento aereo del fiume Tronto che sarà costituito da un ponte, della lunghezza di 80 metri circa, al di sopra del quale verrà posta in opera la nuova tubazione in acciaio
GRISCIANO – FRONTE DI ATTACCO NUOVA GALLERIA – 👇 Siamo qui
E’ stata ultimata la trave di collegamento dei micropali ed è stato realizzato il primo ordine di tiranti, sono in corso le operazioni di collaudo per poi procedere alla realizzazione del secondo ordine
GRISCIANO – CAMPO BASE – 👇 Siamo qui
Si stanno predisponendo le piazzole per il posizionamento degli uffici e delle altre strutture previste in progetto
BORGO DI ARQUATA – USCITA NUOVA GALLERIA – 👇 Siamo qui
E’ stato iniziato lo scavo per predisporre il fronte di uscita della galleria

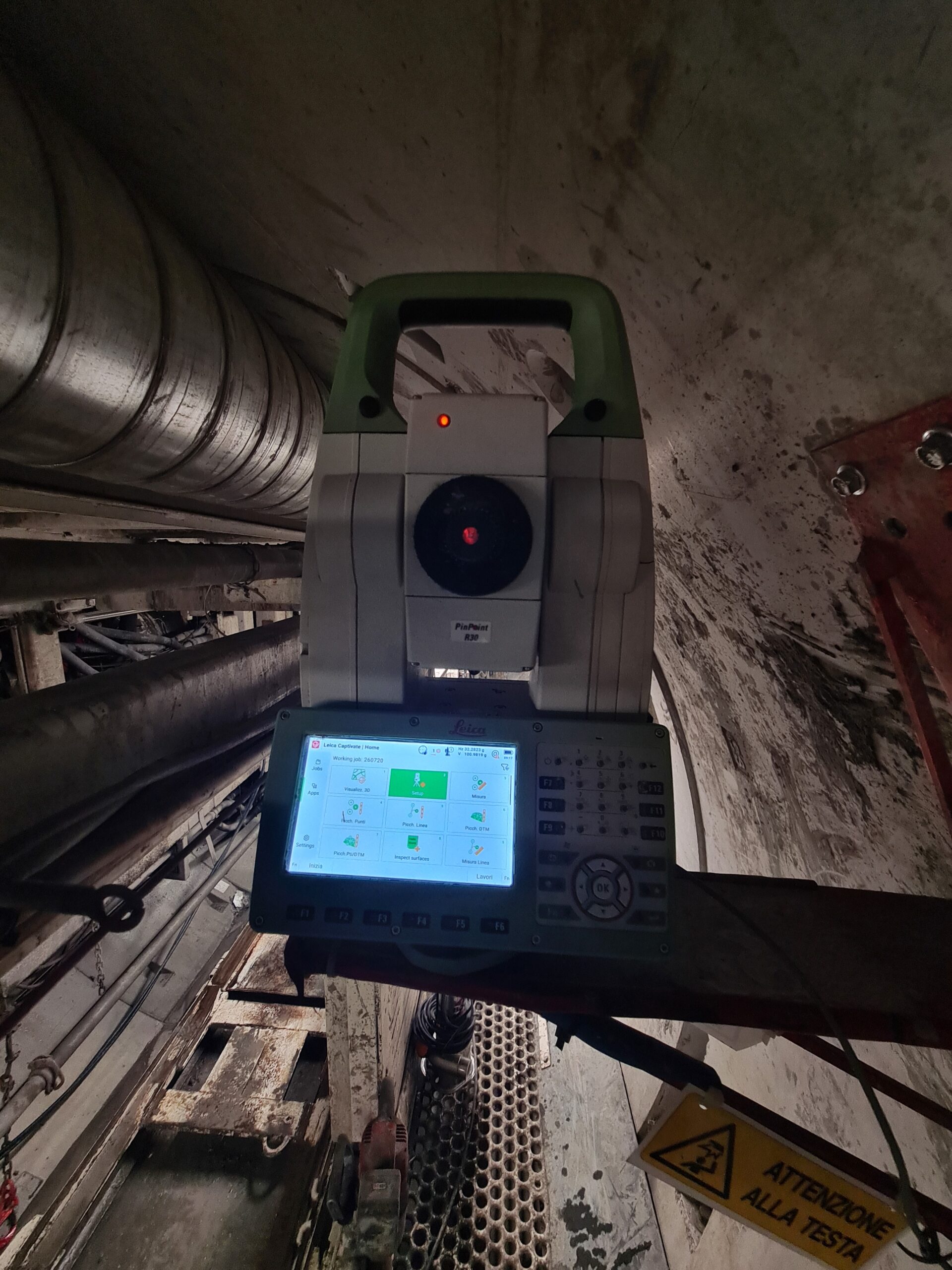

BORGO DI ARQUATA – NUOVA GALLERIA – 👇 Siamo qui
Superati i primi 100 metri di perforazione, il fronte di scavo è risultato essere molto più consistente per cui si sta predisponendo tutto il necessario per procedere alla demolizione mediante l’uso di esplosivo
CAPODACQUA – PONTE PROVVISORIO – 👇 Siamo qui
E’ stata ultimata la realizzazione del ponte provvisorio sul quale transiteranno i mezzi di cantiere
CAPODACQUA – VASCA BASSA – 👇 Siamo qui

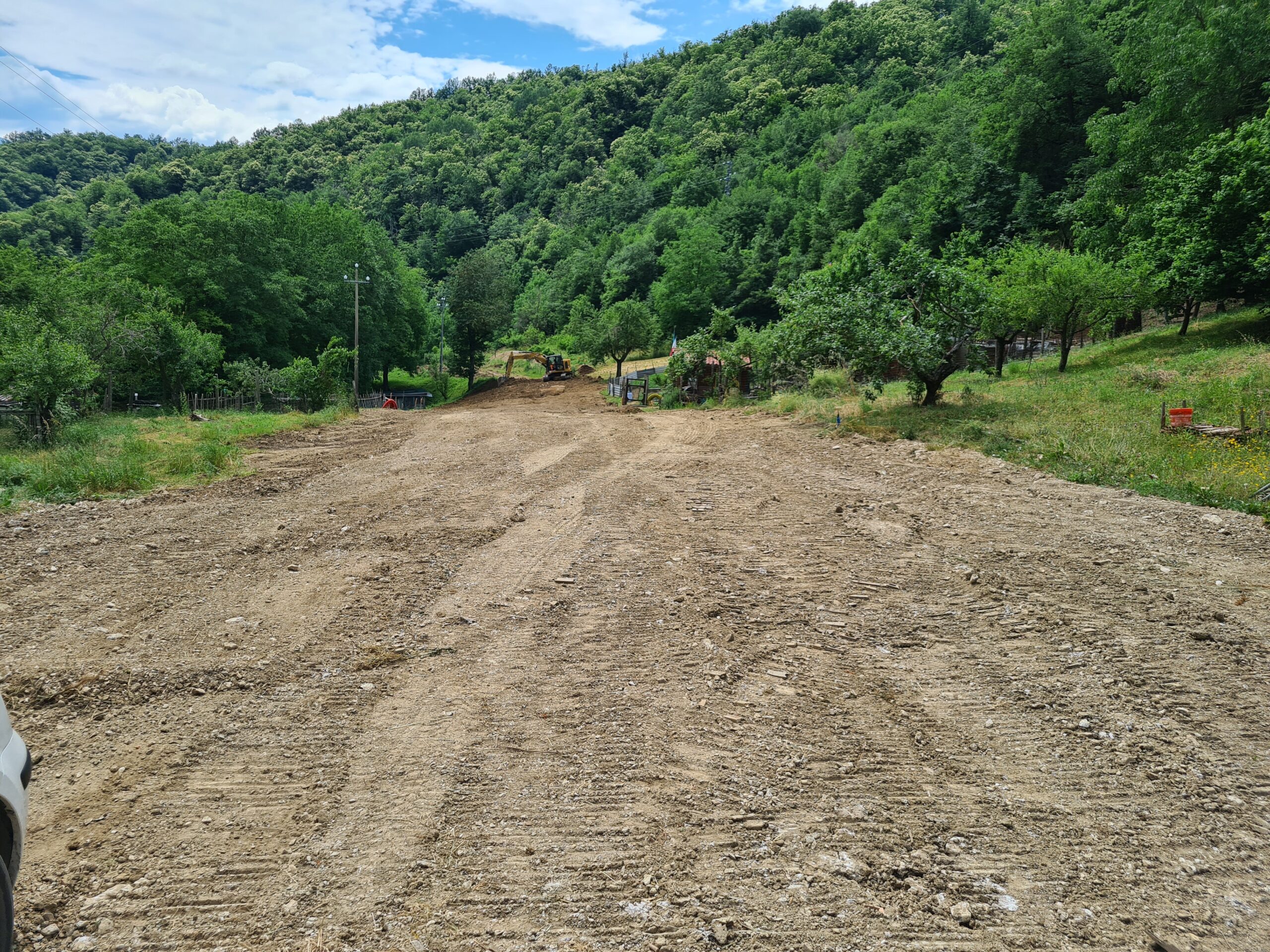

Sono ripresi i lavori di sbancamento per predisporre gli spazi necessari alla realizzazione dei micropali
GRISCIANO – ATTRAVERSAMENTO TRONTO SUD – 👇 Siamo qui
Proseguono le lavorazioni per realizzare l’attraversamento aereo del fiume Tronto che sarà costituito da un ponte, della lunghezza di 80 metri circa, al di sopra del quale verrà posta in opera la nuova tubazione in acciaio. Si sta procedendo alla realizzazione della spalla di appoggio posizionata sulla sponda destra del fiume Tronto
GRISCIANO – FRONTE DI ATTACCO NUOVA GALLERIA – 👇 Siamo qui
La trave di collegamento dei micropali è stata ultimata, il primo ordine di tiranti è stato finito e gli stessi sono stati attivati portando la loro tensione alla trazione di esercizio. La seconda fila di micropali è stata ultimata e si sta aspettando la maturazione del getto per poi mettere in tensione anche questi ultimi. Si procederà poi all’abbassamento della quota del terreno ed alla realizzazione del terzo ed ultimo ordine di tiranti.

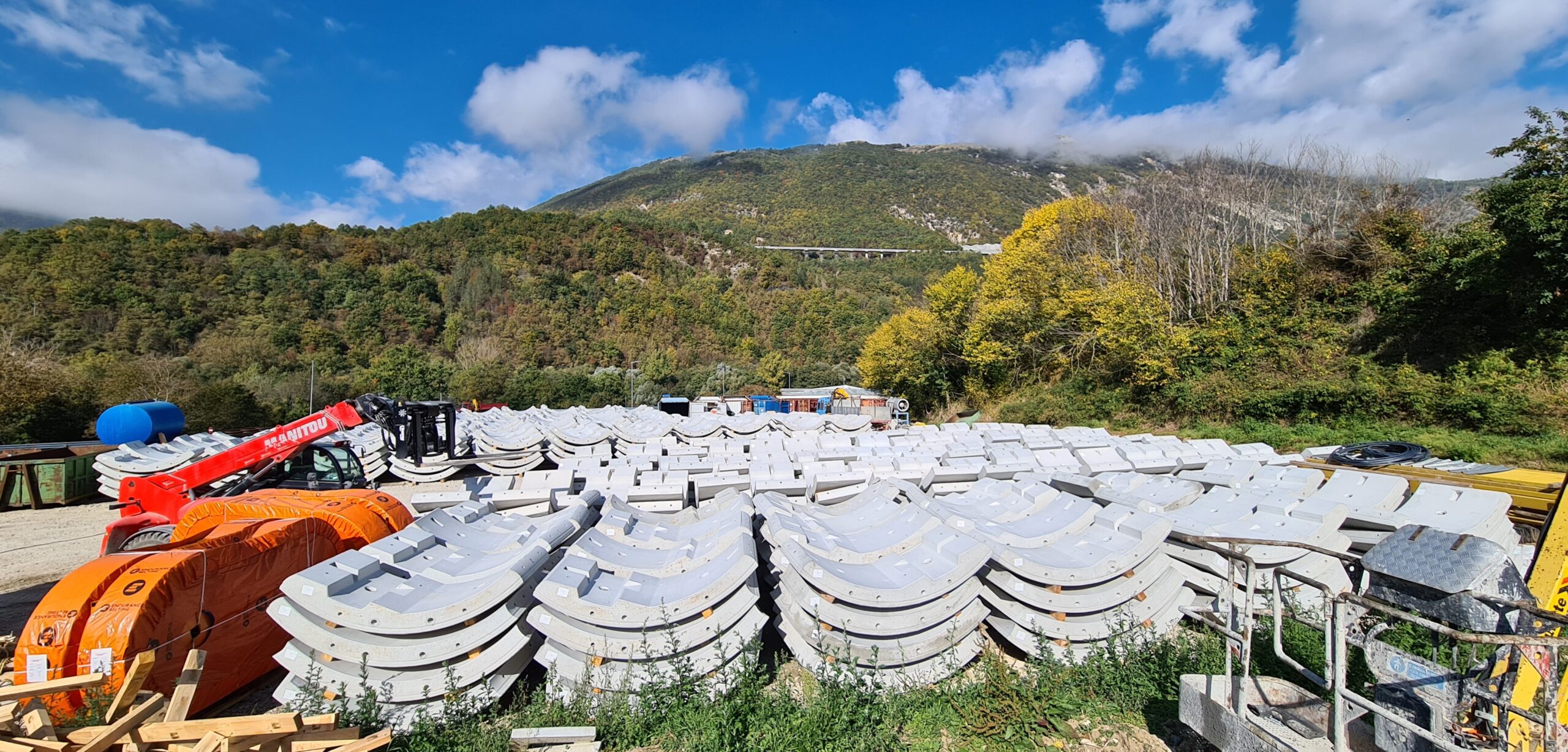

GRISCIANO – CAMPO BASE – 👇 Siamo qui
Si stanno predisponendo le prime strutture che andranno a comporre il campo base
BORGO DI ARQUATA – USCITA NUOVA GALLERIA – 👇 Siamo qui
Prosegue lo scavo per predisporre il fronte di uscita della galleria
BORGO DI ARQUATA – NUOVA GALLERIA – 👇 Siamo qui

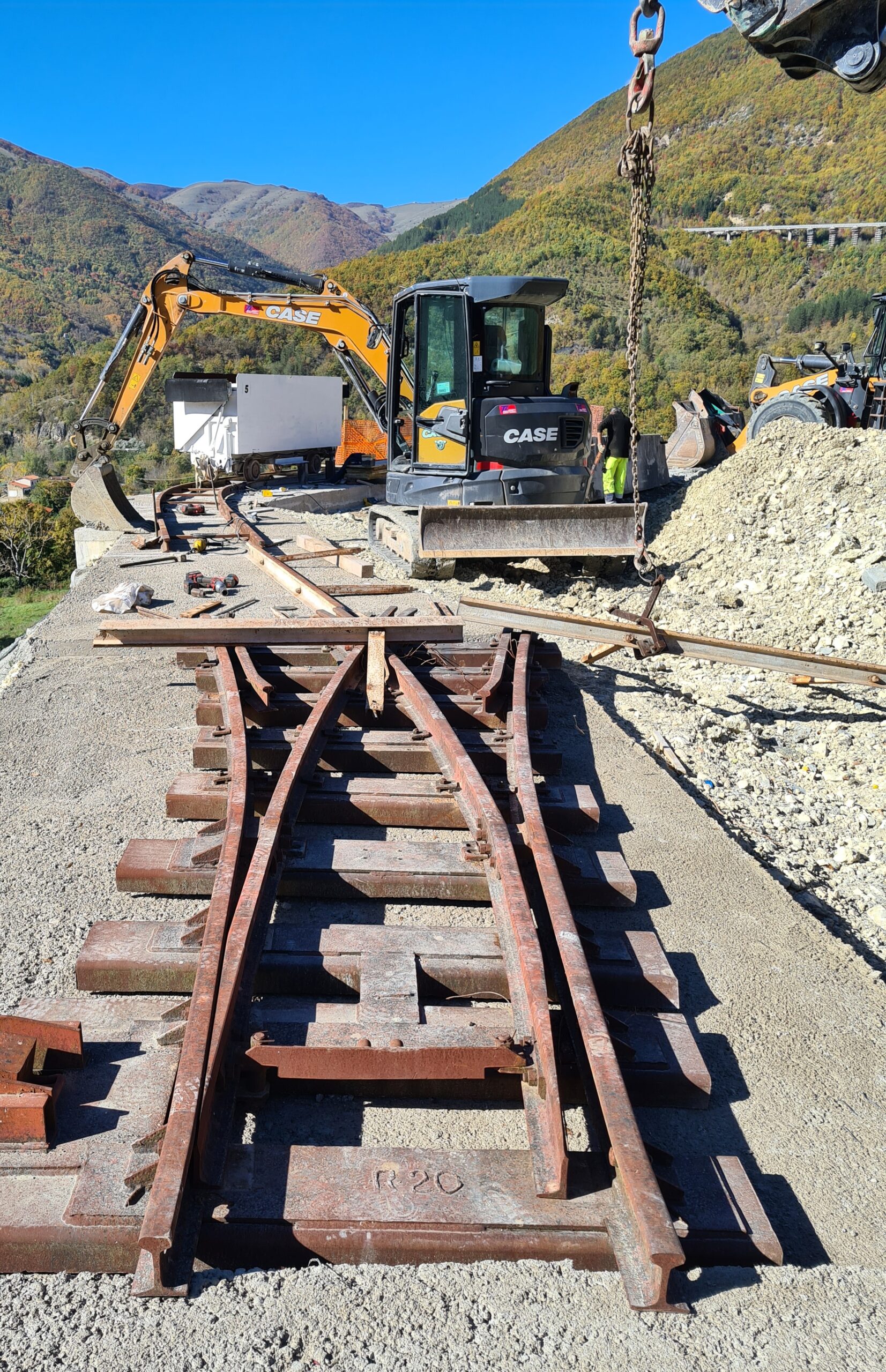

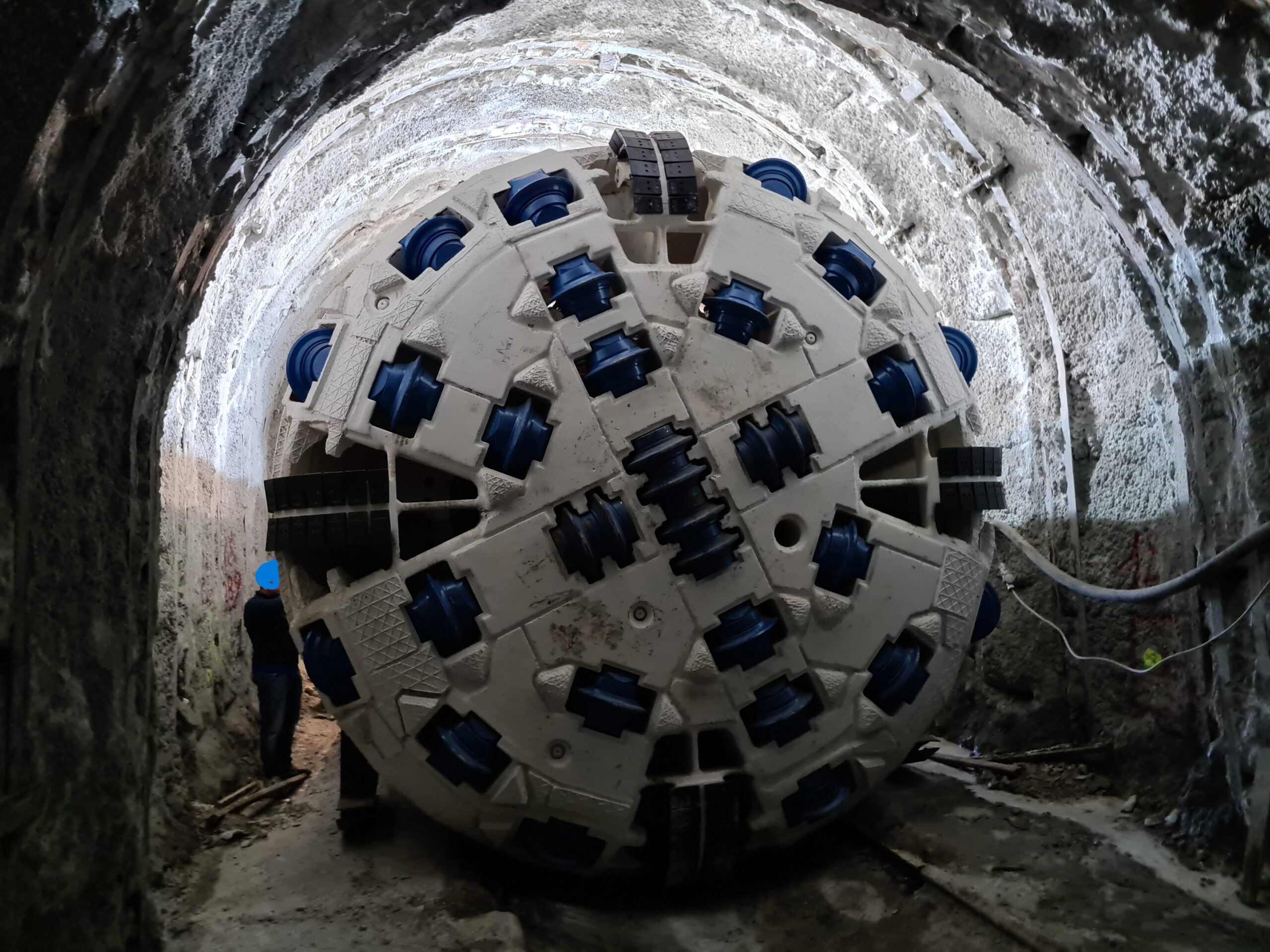

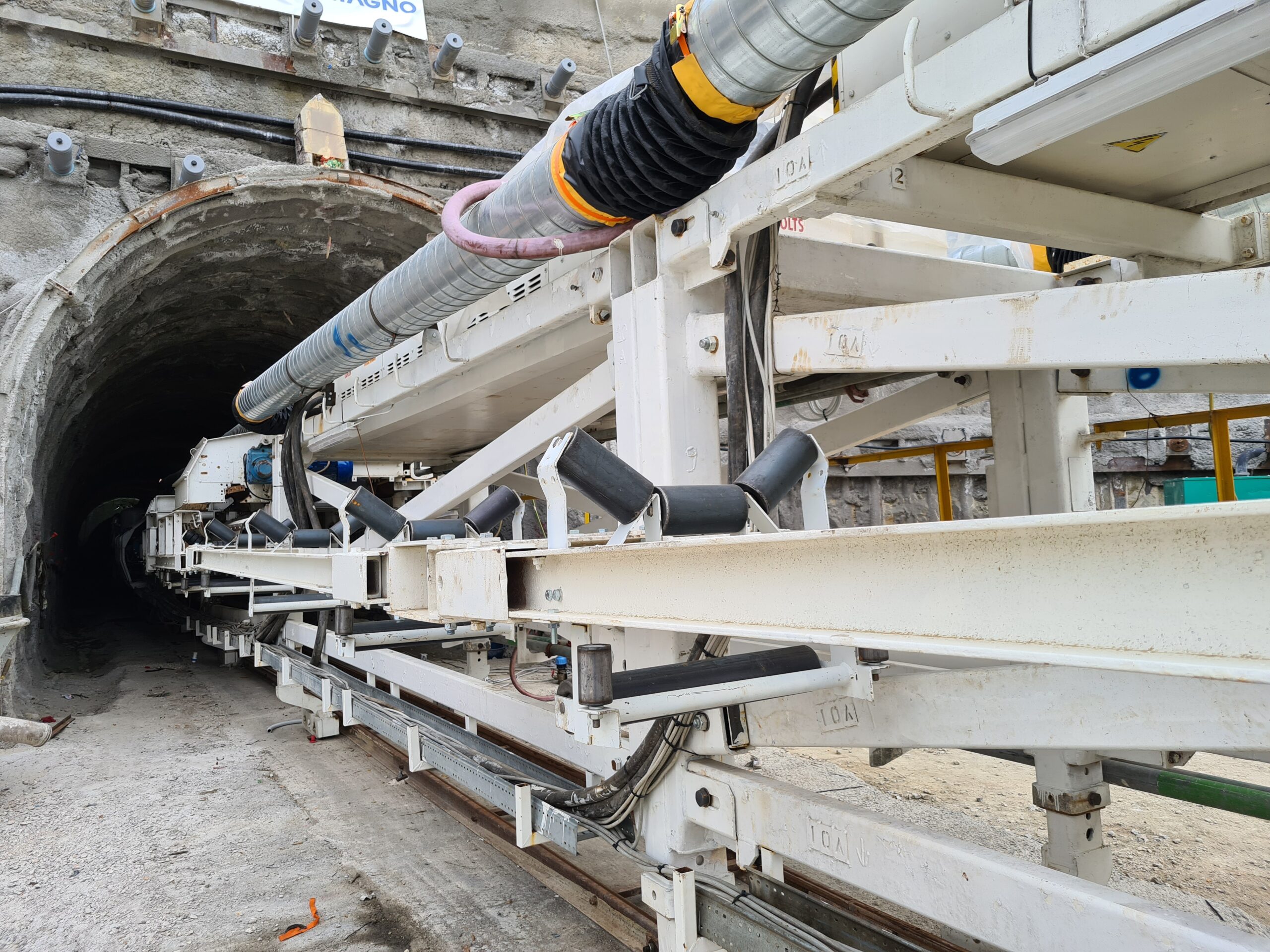

In questa fase, oltre ad aver trovato un fronte di scavo particolarmente resistente che ha comportato l’utilizzo dell’esplosivo per eseguire la perforazione, si rileva la presenza d’acqua
